影片製作排程怎麼排:從場景排序到後期交付

用場景拆解建立可執行的影片拍攝總排程:核對劇本版本、演員和場地限制,依地點、時段及特殊條件排序,估算每日工作量,保留轉場與風險緩衝,並把拍攝進度連到剪輯、聲音、調色、審片和最終交付。

更新 2026.10.19

影片製作排程怎麼排:從場景排序到後期交付

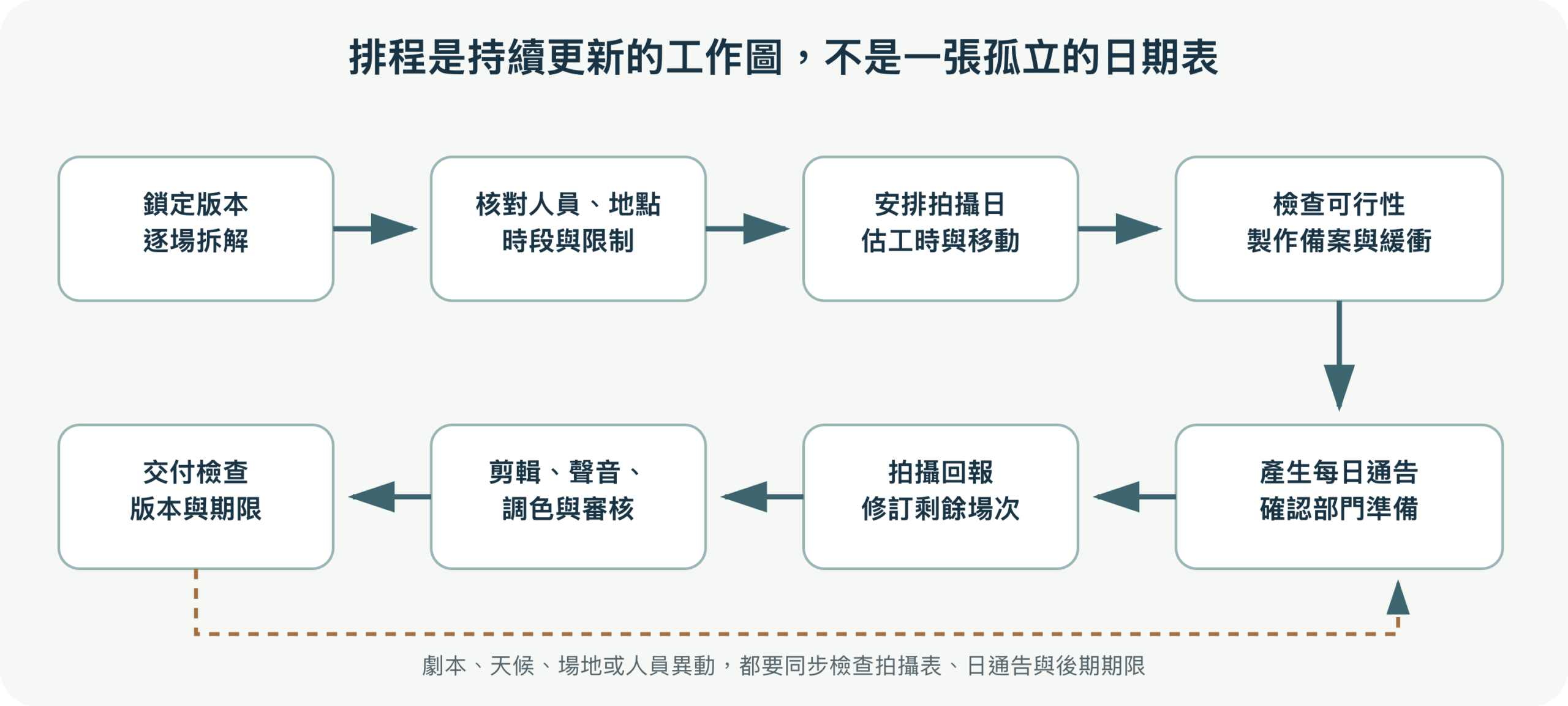

影片製作排程流程圖:由鎖定劇本和拆解場景開始,安排拍攝日、估時與備案,再轉成每日通告,追蹤拍攝進度直到後期和交付

拍攝排程不是把劇本場次平均分配到幾個日期,也不是將每天預定的鏡頭寫進一張表就算完成。它要把人物、地點、拍攝時段、場景準備、移動時間、器材、部門工作和限制整合成一個可行的拍攝順序,再把拍攝結束後的剪輯、聲音、調色、審片和交件期限納入全案計畫。StudioBinder 把 shooting schedule 描述為全程拍攝日和場景安排的總覽,並和單日 call sheet、攝影 shot list 區分;The Filmmaker’s Production Bible 的獨立製作後期排程則提醒,剪輯流程和媒體工作方式要在開拍前先協調。

本文用「拍攝總排程」指整個拍攝期場景分配和主要里程碑;「單日通告」指某個拍攝日演員與劇組的報到、場景順序和現場資訊;「鏡頭清單」指導演和攝影對個別場面的鏡頭覆蓋規劃。三者彼此提供資訊,但用途和粒度不同。排程中預留某場三小時,不等於已經指定三小時內要拍完哪些鏡頭;每日通告也不能取代整個拍攝期和後期工作計畫。

從同一份劇本版本開始

排程首先要有可辨識的劇本版本。標出版本日期、頁數、場次編號,以及哪些修改會改變人物、地點、時間、道具、動作或拍攝條件。場次新增、合併、拆分或刪除時,需保留變更紀錄,不要直接用新版覆蓋後讓各部門各自猜測差異。舊版本上的場次編號若重複使用,也應在排程和通告中加上版本或修訂辨識,避免同名場次被誤排。

逐場整理基本欄位:

  • 場次編號、場景標頭、簡短動作摘要和劇本頁數或頁數比例。
  • 內景/外景、劇情中的日夜時段、實際拍攝地點及可用時段。
  • 出場演員、臨演或群眾、替身、兒少演員或需配合時段限制的人員。
  • 場景中需要的道具、服裝狀態、特殊化妝、動物、車輛、特效或特殊器材。
  • 會影響時程的動作、群戲、換景、場地準備、移動、天候或安全安排。
  • 場次關係:前後場景需要相同佈景、人物狀態、連戲道具或同一段持續光線嗎?

不要只以頁數估時。半頁台詞可能涉及多人走位、群眾控制或車輛安全;較長的對話場景也可能在固定空間內快速完成。頁數可以作為初步比較標尺,但應再看動作複雜度、鏡頭覆蓋、表演重來的可能性、收音條件、場景佈置和部門轉換。StudioBinder 的 stripboard 文章也把場次編號、內外景、地點、日夜、演員和頁數等項目放入每條場次卡;這些欄位是組織起點,不能代替實際工時估算。

先收集硬限制,再排場次

把不能任意移動的條件列成限制表。常見例子包括:演員只在指定日期可拍、某場地只能在營業前使用、外景有日落窗口、道路或空域只能在核准時段拍、未成年演出者工作時段受限、特殊道具或特效需要額外準備、某些場景必須連續保持同一布景。這些條件可能來自契約、許可、場地同意、安全計畫或實際人員可用時間;適用規定需按所在地和各方約定個別核對。

先把每一場的「劇本地點」和「實際拍攝地點」分開。劇本的「咖啡店」可能由一間實際餐廳拍攝,也可能在棚內搭景;同一個實際地點可拍多個劇情場景,但若牆面佈置、窗外視野或光線方向不同,可能需要改景或遮擋時間。記錄卸車、停車、換景、電梯、步行、收音調整和場地復原所需的時間。StudioBinder 的排程考量文章把地點放在重要排序因素,並指出同地集中拍攝可影響交通成本、場地租借和部門人力;這是常見考量,不是每個專案都必須優先於演員時段或安全要求。

可以先做一張硬限制表,再把這些限制標回每條場次卡:

條件 受影響場次/人員 可用窗口 確認人 延誤時備案
室外晨光只在短時間符合畫面 12、14;攝影、燈光 週六日出後 攝影指導/製片 先拍必要寬景,再調整場次次序
主要演員週三下午離組 3、8、9;演員 A 週一至週三中午 製片/演員經紀窗口 把可拍場移到週一或週二
店面週一營業,週二才能封場 5、6、7;美術、場務 週二全日 場地聯絡人 預備替代室內場景或加拍時段

表中的人物、地點和日期只是虛構示例。真正製作時,要核實窗口是「可到場」、可以排練、可以架設,還是正式能拍攝;這些時間不一定相同。

建立場次卡與拍攝日分組

每場做成一列或一張場次卡,使用相同欄位,再依優先因素逐輪排序。可先按實際地點分組,減少跨地移動;接著看內外景和日夜條件、演員可用時間、特殊準備、連戲順序和每個場景的轉換成本。若演員只能在特定日期拍攝,可能需要打破地點分組;若日落時段很短,可能把外景排到特定天,其他室內場景再配合演員和場地調度。

排場時常見的考量次序包括:

  1. **不可移動的限制。**場地、演員、許可、天候窗口或安全安排中,哪些條件必須先固定?
  2. **地點與轉場。**同一地點或同一場景搭景集中拍,是否會減少搬運、交通、進出場和復原成本?
  3. **光線與劇情時段。**日戲和夜戲如何安排;若要跨日拍同一個劇情夜晚,燈光、服裝和連戲要如何保持?
  4. **場景複雜度與部門準備。**群戲、動作、特效、道具狀態變更、換妝換裝或大規模重置需要多少時間?
  5. **敘事和演員連續性。**若同一演員一天要演多個不同劇情階段,是否需要換妝、換裝、情緒準備或不同年齡狀態?
  6. **可行性與成本。**每一拍攝日的工作量是否可完成,轉場、餐休、搭拆、收工和交通是否算進去?

這不是硬性固定排名。像安全條件、人員法定時段或場地許可,不能為了省一次轉場就犧牲;創作需求和預算也可能改變拍攝次序。排程者需要把取捨講清楚,讓導演、製片、製作管理和部門主管能在定案前提出問題。

估算每個拍攝日的實際工作量

初稿可先把同一地點、時段或主要演員的場次放成一組,再用導演、攝影和各部門的實際經驗估算每個場景需要的工作時間。估時需分開看:開機前準備、演員妝髮服裝、燈光和收音調整、機位與走位、排練、拍攝 take、換景或移動、餐休、場地收復和撤場。不要把「鏡頭拍攝時間」誤當整場景所需總時間,也不要預設每一個八分之一頁都耗時相同。

拍攝日 場次/地點 估算內容 估時 依賴/限制 負責確認
第 1 日 12、14/外景 A 演員走位、晨光寬景、對白覆蓋 3 小時 20 分 日出窗口;雨備場景 5 導演、攝影、製片
第 1 日 3、4/室內 B 對話、反打、桌面特寫 2 小時 40 分 場景需先完成桌面連戲佈置 導演、攝影、美術
第 1 日 轉場、餐休和收工 裝卸、交通、重新架設、整理 2 小時 若路線塞車需調整場次順序 場務、製片

合計需對照當日合法及約定的工時、場地可用時間、演員安排和安全條件。若加總已經超出窗口,不要只把總時數寫得更樂觀;減少場次、另加拍攝日、改景、改畫面方案或取得額外窗口都需要在開拍前決定。若使用頁數估算,要把它當初步比較方法,而非保證產能。劇情內容、演員經驗、台詞難度、鏡頭種類、特效和現場變數都會改變速度。

把移動與場地重置放進表裡

一天跨多個地點時,將拆卸、裝車、交通、停車、卸貨、重新架燈和重新收音分別估時。不同地點即使只相隔幾公里,若器材車進出困難、演員和器材要分車、電梯很小或道路有管制,也可能花掉不少工作時間。把「公司轉場」(company move)單獨列成區段,記明離開地點、抵達地點、器材與人員移動方式、預計重新開拍時間和延誤聯絡人。

同一場地拍多個劇情場景,不代表每場都能無縫接拍。要看日夜、佈景改變、角色服裝、場地營業、演員順序及是否需清空前一場道具。大型置景改造、仿真雨雪、道具破壞或地面清潔也需要收尾和復原時間。若同一個場景跨幾個拍攝日,標清每一天使用場地的範圍和維持條件。

用試排找出不合理的日程

第一版排好後逐日做「桌上走戲」:按預定順序,想像劇組從報到、準備、拍攝、轉場、餐休到收工,逐項確認前一件工作何時完成、下一部門何時能開始。讓攝影、收音、美術、服裝、妝髮、道具、場務和製片各自確認關鍵限制,不要只讓排程者單獨估完所有部門的工時。

每天至少問:

  • 演員在需要的時段是否可用,妝髮服裝和休息安排是否足夠?
  • 場地是否能準時進場、拍攝、轉場和復原;外景是否有天候備案?
  • 群戲、特技、車輛、動物、兒少演出、特殊化妝或效果有沒有專責人員和準備時間?
  • 場次順序是否會造成前後狀態難以連戲,或需要重複拆搭、租借和運輸?
  • 預計工作量加上餐休、轉場、架設和收工,是否仍在可用窗口內?
  • 需要拍攝但容易漏掉的空景、插入鏡頭、環境聲、替代畫面或素材補拍是否有列入?

若某日太滿,先尋找能移到其他日、能換成簡化畫面、必須保留或可以延後的場次。將取捨交導演和製片確認,並記錄會犧牲什麼內容或畫面。不要只把未拍完的場次自動推到第二天,因為下一天可能有不同演員、場地和器材限制。

拍攝落後時的重排決策

當場次時間超出預估,先記錄實際進度和預計差距,查明是表演重來、器材故障、場地延遲、轉場超時還是其他原因。接著把剩餘工作分成「今天窗口即將關閉」、「演員/場地/器材只在今天可用」、「可移日但會影響連戲」和「可以刪減或另拍」幾類。先保住不可重來的條件,再由導演和製片確認可調整的畫面範圍;不要單憑頁數挑一場容易刪的戲,因為它可能承載後續剪輯所需的關鍵資訊。

現場情況 先核對 可討論的選項 必須留下的紀錄
日光窗口縮短 哪些鏡頭真的依賴此光線;是否已拍到可交代地點與動作的版本 先拍窗口限定的主鏡或動作,再拍不依賴日光的細節;或使用已核准的替代場景 未完成場次、已拍鏡頭、光線或天候限制、替代方案核准人
演員或場地即將離開 合約/預約可用時間、尚未拍完的場次及能否延長 移動同地其他場次、改拍單人鏡頭、另約補拍或調整戲份 誰同意更動、衍生費用、下一個可用時段、受影響部門
前一場換景超時 卡住的是清場、重置、搬運、燈光還是技術測試 先完成不依賴換景的可拍項目;若跳拍,確認服裝、道具和劇情時間狀態 原預估與實際耗時、場景狀態、跳拍順序與連戲負責人
器材或媒體出現問題 受影響的是機身、鏡頭、收音、儲存還是備份;已拍檔案是否可用 更換器材、先拍無關場次、重新測試,必要時停止拍攝並通知製片 故障時間、受影響素材、已確認可用的備份、恢復拍攝條件
當天無法完成既定場次 未完成項目對故事和交付的影響、後續人員窗口 保留核心表演與必要覆蓋,延期或另排補拍;任何刪減由導演和製片共同確認 新版本總表、通告修訂、場地/人員確認、各部門收到更新的時間

這張表是討論次序,不是現場主管的授權清單。涉及工時、兒少演出、特技、安全、場地許可或演員合約時,要先按既定責任人和適用條件處理;不能用「今天快收工」作為越過安全或約定限制的理由。若更動影響隔天開工,收工前就要更新隔日通告,而不是只在群組留一句「明早再說」。

用異動紀錄讓整個劇組看到同一版本

總排程應有版本編號、更新時間和狀態,例如「工作稿/部門確認中/核准執行」。每次更動至少保存舊版,並列出變更前後日期、場次、場地、參演人員、影響原因、核准者及通知對象。若使用共享試算表或排程軟體,也要約定由誰負責改主檔、哪些輸出文件必須重新產生,以及如何標示過期列印件。

版本 更新內容 原因/影響 確認者 通知與回覆
v0.4/週一 16:30 第 12 場移至第 2 日開工後 外景風勢預報;攝影與收音需重新勘查 製片、導演 演員、場地、攝影、收音已收到;場地回覆可行
v0.5/週二 11:10 第 7 場改至內景棚;通告 call time 不變 原外景無法使用;增加室內搭景與收音測試 製片、導演、攝影指導 美術確認完成時間;燈光與場務待回覆

例子中的人名、時間和狀況都是示意。實際紀錄應使用專案指定的場次編號和聯絡方式;涉及未公開劇情的排程,只傳給有工作需要的人,避免把完整劇本內容貼在公開或無權限的版面。

設定備案與緩衝,不把風險藏在備註裡

把重要場次的風險按發生可能與影響程度排序。戶外戲要有雨天、強風或無法控制環境聲的替代方案;演員臨時不能到場時,要知道有哪些場次能先拍;場地窗口縮短時,先列出最重要的鏡頭和可改期場景。備案不是多列幾個想法,而是要有能執行的替代日期、地點、負責聯絡的人,以及會改變的成本、許可或創作條件。

預留緩衝有幾種方式:在高風險拍攝日留較少場次、把可調整的室內場放在外景前後、安排不拍攝的補拍時段、或讓後期保留一段收尾窗口。緩衝不必平均灑在每天;應針對天候、移動距離、拍攝複雜度和場地可變性配置。若所有日期都排滿,任何小延誤都會一路推遲後面的交件。

建立 Plan A 和至少一種可行的替代排法,並說明什麼情況會啟動替代方案。若正式排程改動,標出版本號、更新日期、受影響的場次和通知對象。StudioBinder 的排程指南把拍攝表視為會持續變動的文件,並建議在場景被移日、刪除或延後後回到 stripboard 更新;實務上還需要把變動同步給各部門與場地、演員聯絡窗口。

由拍攝總表銜接單日通告與現場進度

拍攝總表定案後,製作組再為各拍攝日準備單日通告,補上個人報到時間、集合地點、交通、當天場景順序、聯絡和現場說明。總表主要回答「整個拍攝期在哪一天拍哪些場」;單日通告回答「今天誰幾點到哪裡、依序做什麼」;鏡頭清單回答「一個場景要拍哪些構圖、景別和覆蓋」。文件可以共享場次編號、地點名稱和演員代號,但不要把不同用途塞成一張難以更新的大表。

每天收工後,由指定人員記錄已完成、未完成、改期、補拍需求、器材或場地問題,以及次日可能受到影響的工作。場次狀態可以用「待拍、已完成、部分完成、延後、刪除」等明確代碼,並附版本時間。若拍攝進度落後,要立刻重新排列剩餘場次,確認演員、地點和部門資源仍可用;不要等到收工前才把大量未完成工作塞進隔日通告。

把後期里程碑提前放進總計畫

後期不是等拍攝全部結束後才開始排。拍攝前先確認素材如何備份、同步、命名、整理和送剪輯;誰負責建立代理檔、每日素材是否會進入剪輯、導演或製片何時看片、何時鎖畫、何時進行聲音、調色、字幕、視覺效果和最後輸出。這些項目可能並行,也可能互相依賴,應以人員和實際交付條件排日期,不要照抄別部影片的週數。

下表是階段關係範例,不是固定工期:

階段 前置條件 可平行的工作 需要確認的交接
拍攝中日剪或素材整理 檔案命名、備份與代理規格先確認 部分場景初剪、素材日誌 缺鏡或技術問題能否即時通知劇組
初剪至導演剪 全部或部分素材可用、故事順序可判讀 素材整理、初步音訊標記 看片人、回饋格式、版本期限
精剪與畫面鎖定 主要內容和結構已確認 字卡文案、字幕前置、音樂與授權整理 鎖畫後更改由誰核准、如何估工
聲音、調色、視效、音樂 素材整理、鎖畫範圍、規格已交接 依 shot 和音軌分工平行製作 版本命名、色彩與聲音參考、修改輪數
字幕、QC 和交付 各部門最終母版和輸出規格明確 多尺寸輸出、字幕校對、檔案抽查 檔案格式、平台要求、收件和驗收人

The Filmmaker’s Production Bible 列出的獨立製作後期排程,涵蓋剪輯、聲音、調色、音樂、視效和交付,也指出具體工期會受複雜度和資源影響。該文刊於 2017 年,作者描述其觀察過的製作預算範圍約為 15 萬至 200 萬美元;這是特定劇情片案例背景,不能當作當前所有短片、企業片或紀錄片的固定天數。應讓剪輯、資料管理、聲音、調色及交付負責人依素材量、修改輪次、檔案規格和人力估算自己的時程。

後期每個節點都要寫交付物和核准人

只寫「剪輯一週、調色兩天」不足以讓不同部門協作,因為不知道誰在何時交出什麼、誰有權確認,以及回饋晚到會不會順延。可以把每個里程碑寫成一個可驗收的項目:例如「初剪 v1:全片有可理解的敘事順序,缺鏡以註記代替;導演和製片於指定日期前回覆一份合併意見」。審片者最好先合併同一輪的回饋,避免剪輯師收到多份相互矛盾的修改要求。

若畫面仍在改,聲音混音、視效和字幕可能要反覆返工;若需要平台審核、客戶法務、音樂授權或多語字幕,這些核准應列成獨立任務,而不是埋在最後輸出當天。每輪審看要標示版本、回覆期限、決策人和未決問題;遲交時說明是重排下游工作、減少修改輪數、縮小交付範圍,還是調整最終日期。不要把尚未核准的內容標成鎖畫,也不要在沒有確認規格時先把一個輸出檔當最終母版。

簡單的依賴關係可以如此記錄:素材複製與核驗完成,剪輯才能確定素材是否齊全;粗剪回饋合併後,才能穩定精剪方向;畫面鎖定後,字幕時間碼、視效交接和最終混音才較不容易被畫面變更打斷;各部門母版核准後,再做字幕、檔案規格和播放檢查。依作品而定,有些工作可提早並行,但每一項都要標出「可先做」的版本基礎,以及收到新畫面時由誰判斷是否重做。

常見排程錯誤

**只按場次頁數平均分天。**頁數沒有反映景別數、走位、群戲、換景或特殊效果。用頁數初排後,仍要由各部門估計實際工時。

**只按地點排,不顧演員或時段。**地點集中有物流好處,但若演員只在特定日期可用、外景日照短或場地只開放半天,需重新權衡限制。

**把轉場當成零分鐘。**裝車、交通、停車、卸貨和重新架設都要納入時間;公司轉場尤其可能吃掉可拍攝時段。

**把排程、通告和鏡頭清單混為一談。**總表、單日資訊和逐鏡覆蓋使用者不同、更新節奏不同,分清用途才能減少錯誤資訊散播。

**遇到新劇本只改文字、不改排程。**場次新增、人物變動、道具和地點更新可能影響預算、場地和演員窗口;每次換稿都要檢查依賴項目。

**把「後期會處理」當成時間規劃。**缺素材、未核准字卡、授權未確認、回饋延遲或字幕校對都可能卡住最後交付,應寫出交付責任人和決策期限。

來源與適用範圍

  • **StudioBinder:How to Make a Shooting Schedule。**介紹場次卡的場次編號、內外景、日夜、角色、拍攝地點和頁數欄位,以及依地點排序、切分拍攝日、預留餐休與公司轉場、將排程送部門主管檢視和更新的做法。文章
  • **StudioBinder:What Is a Shooting Schedule — And Why You Need One。**區分全程 shooting schedule、單日 call sheet、stripboard 和 shot list 的用途,並說明場次卡常用欄位和排程修訂。文章
  • **StudioBinder:Hierarchy of Considerations When Scheduling a Shoot。**以短片案例說明劇本拆解、地點、劇情日夜時段和演員可用時間如何影響場景排序;文中的排序屬作者工作方法,不是所有製作通用的優先順位。文章
  • **The Filmmaker’s Production Bible:Indie Post Production: The Process from Start to Finish。**2017 年文章以作者參與、預算約 15 萬至 200 萬美元的獨立製作經驗,說明剪輯、調色、視效、配樂、聲音和交付等後期階段,也提醒拍攝前先確認媒體工作流程;本文引用其流程範圍,不把過往案例天數套作現行或通用標準工期。文章

**查核日期:2026-10-06。**本文是排程規劃方法,不是特定工會、職安或勞動法規的解釋。工作時數、休息、兒少演出者、許可、場地窗口及拍攝安全等要求,應依所在地現行規定、契約、場地方和具體製作條件確認;文中的工作量表格均為虛構示例,不代表業界固定產能。
